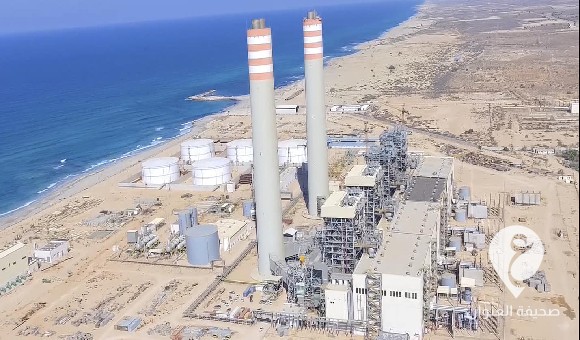

الكهرباء: أعمال تشغيل الغلاية الخاصة بالوحدة الثانية بمحطة سرت البخارية تصل مراحلها النهائية

العنوان

أكدت الشركة العامة للكهرباء اليوم الجمعة، أن أعمال تشغيل الغلاية الخاصة بالوحدة الثانية بمحطة سرت البخارية تصل مراحلها النهائية.

وأضافت الشركة عبر حسابها على “فيسبوك” أن هذه الأعمال بالتزامن مع الأعمال الميدانية القائمة بمحطة سرت البخارية لتشغيل الوحدة الثانية بقدرة انتاجية 350 ميغا وات.

وذكرت شركة الكهرباء أنه جرى تشغيل منظومة DCS الخاصة بالتحكم في معدات وأجهزة الغلاية تجهيزاً لتشغيل الوحدة بشكل كامل لتنظم قريبا الى أسطول وحدات توليد الكهرباء بالشركة.
